在安装过程中会遇到哪些问题?遇到问题应该如何解决?下面我们简单来分析一下,希望能对您有所帮助。
问题1:管束式除雾器底板拼装时出现部分底板模块无法安装下去
解决办法:按实际大小修改底板,将无法安装位置使用PP板封闭;
问题2:管束式除雾器底板拼装时出现部分底板模块间的缝隙过大
解决办法:将底板均匀排布,尽可能减少较大缝隙的出现,将缝隙均匀分配到相
问题3:管束式除雾器底板间相邻模块出现重叠、挤压、翘起等问题
解决办法:使用磨光机切割重叠、挤压部分,使之相邻的底板间留下较小的缝隙即可满足要求;对于翘起的模块,应将翘起部位与周边其他模块的边缘焊接在一起。
管束式除雾器加快安装方案:

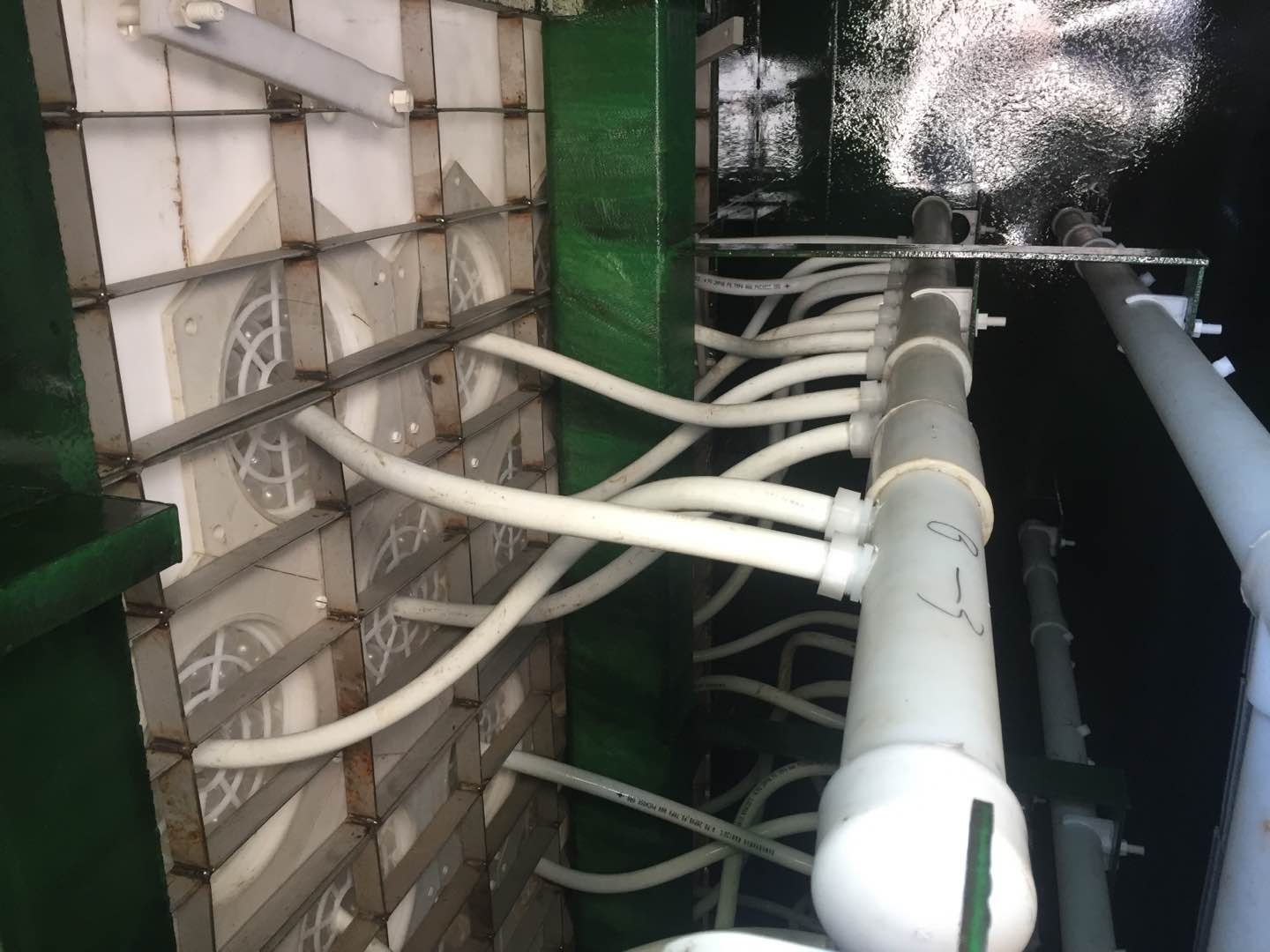

方案1:单个单元冲洗水支管的安装次序。为加快安装进度,单个管束式除雾器单元先在安装就位前将软管短接,和软管安装在管束式除雾器单元下部的接口上,与管束式除雾器单元一起安装定位。软管长度按1200mm+(定位位置到接近冲洗水主管的中心距)估算截取。软管过剩长度在安装软管至冲洗水主管时截除。
方案2:交叉施工作业。脚手架与平台的搭建期间,管束式除雾器的定位可正常进行安装;平台搭建完成后,管束式除雾器定位安装同时可进行管束式除雾器冲洗支管的安装作业。

上一篇:某电厂脱硝装置启动措施 下一篇:SPC管束式除尘器

产品中心

管束除雾器

不锈钢除雾器

平板除雾器

屋脊除雾器

喷淋层装置、喷头

旋汇耦合器均布器集水器


联系我们

公司地址:河北省廊坊市广阳区广阳道9号

邮 箱:274546418@qq.com

传 真:0316-5943507

电 话:0316-2501508

手 机:13483628354

公司网址:http://www.lq-hb.com

关注公众号

扫一扫在线咨询


廊坊市廊青环保工程技术有限公司版权所有. 冀ICP备17010793号-1 冀公网安备13100302001258号

我厂生产除雾器,管束除尘器,管束除雾器,均布器,旋回耦合器,玻璃钢管道,脱硫浆液喷淋层系统专注湿法脱硫塔内件的厂家,欢迎新老客户来电咨询0316-2501508 手机:13483628354


技术支持: 灵听 | 管理登录



  • 陈经理
  • 陈经理

    13483628354

  • 宋工

    13663267527

  • 董经理

    15369669653

  • 公司邮箱

    lqhb@chuwuqi.cn

  • 售后邮箱

    shouhou@chuwuqi.cn

  • 商务经理

    274546418@qq.com

  • 微信公众号
  • 微好友添加
协议内容
